Precision Timeline Projects
מערכת ניהול לוחות הזמנים המתקדמת לפרויקטים אופקיים
קובץ לוח הזמנים נכנס כפי שהוא. יוצאים ממנו תרשים זמן–קילומטראז׳, טבלת הקצב הנדרש, ודוח חודשי להגשה.
זמן על ציר אחד, קילומטראז׳ על השני.
כל פעילות מרחבית מצוירת כאלכסון בין הקילומטר שבו היא מתחילה לזה שבו היא נגמרת. שיפוע האלכסון הוא הקצב. פעילות נקודתית מצוירת כאבן דרך, פעילות ללא קילומטראז׳ יורדת לנתיב הצדדי, וקו התאריך הקובע חוצה את הדף.
כשיש קו בסיס, הוא מצויר מאחורי לוח הזמנים הנוכחי, עם מחבר בין המצב המתוכנן למצב הנוכחי בכל פעילות שזזה.
גאנט מראה מתי. עבודה ליניארית צריכה גם איפה.
במסילה, בכביש או בקו תשתית כל פעילות תופסת קטע קילומטראז׳ וחלון זמן. בתרשים גאנט הקטע לא מופיע, ולכן שתי עבודות שנפגשות באותו קילומטר באותו שבוע נראות תקינות עד שמגיעים לשטח.
בפועל המעקב מתנהל בגיליון אקסל ובקבוצת וואטסאפ, ובסוף החודש מרכיבים ממנו דוח ביד. החוזה קושר בין השניים: חשבון חלקי לא ייחתם ולא ישולם בלי לוח זמנים מעודכן.
ארבעה שלבים. אף אחד מהם אינו הקלדה מחדש.
הקובץ שאתם כבר מתחזקים נקרא כפי שהוא. המערכת לא מנהלת בו את הפרויקט ולא כותבת אליו.
- 01 ייבוא .xlsx · .xls · .csv · .tsv · .txt · .xml (ייצוא MS Project) · .xer (ייצוא Primavera P6), וכן קובץ פרויקט .json שיוצא מהמערכת עצמה. הקריאה מתבצעת בדפדפן; הקובץ לא נשלח לשום מקום.
- 02 מיפוי המערכת מזהה את עמודות הקילומטראז׳, התאריכים והמזהים, ומציגה מסך מיפוי לפני שהיא מציירת: מה זוהה, מה נדחה ולמה, ואיזו יחידת מידה נגזרה. אפשר להצביע ידנית על עמודה אחרת, ואז הקובץ נקרא מחדש מהתחלה ולא מתוקן בדיעבד.

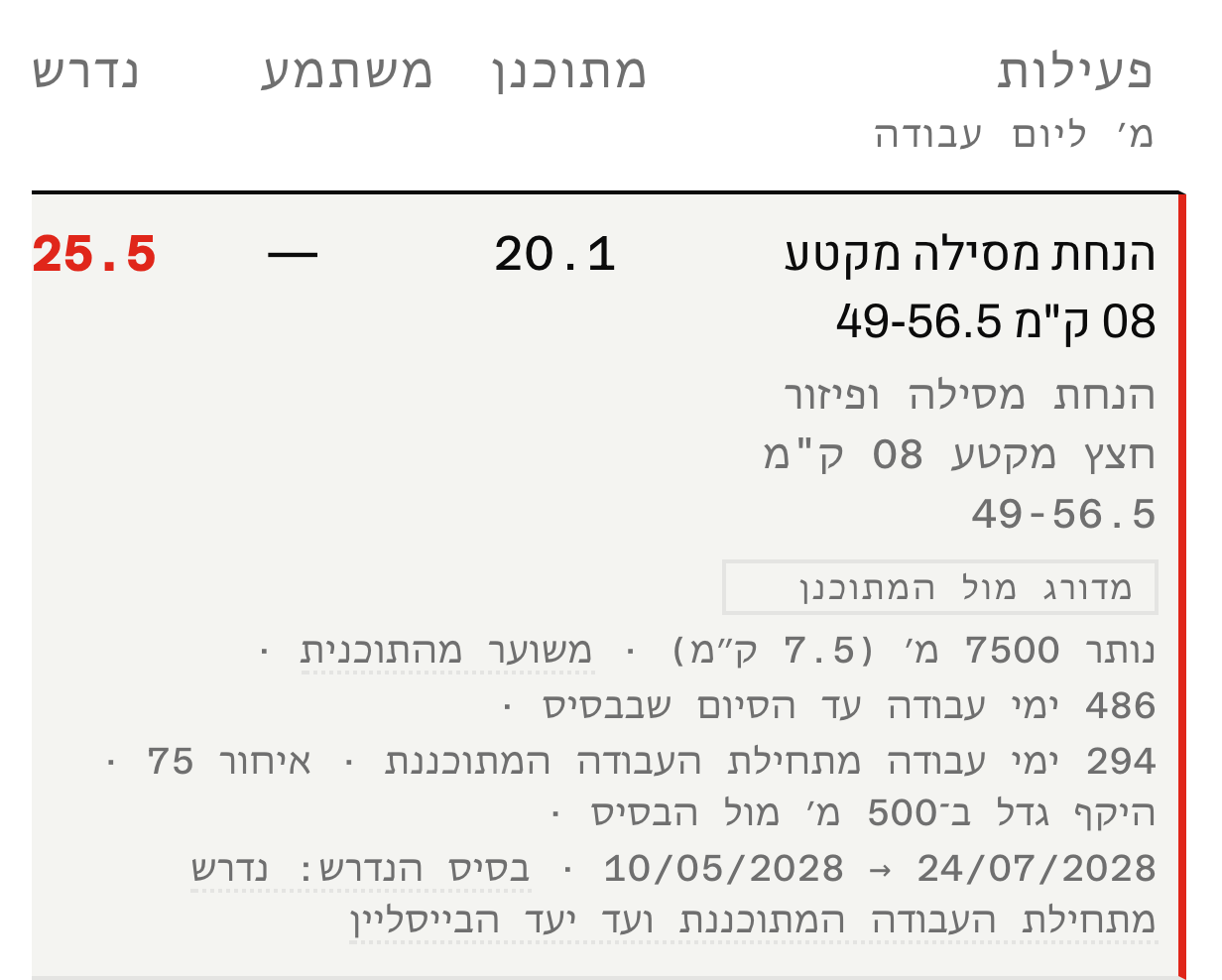

- 03 תרשים וקצב התרשים נפתח עם התאריך הקובע, קו הבסיס וההסטות. לצידו טבלת הקצב: לכל פעילות הקצב המתוכנן, הקצב שהושג בפועל בין שני התאריכים הקובעים, והקצב הנדרש מכאן ואילך — במטרים ליום עבודה. שורה שבה הנדרש עולה על המתוכנן ביותר מ־15% מסומנת.
- 04 דוח חודשי קובץ HTML אחד: התרשים בגיליון שנבחר, טבלת הפעילויות בסדר השדות של נספח ו׳ §3.6, רשימת האיחורים, טבלת הקצב עם הבסיס של כל מספר, טבלאות התיקונים והתביעות, ושלד הדוח המילולי.
אותו פרויקט בשלושה מצבים, וכל מצב עונה על שאלה אחרת.
ייבוא אחד מראה מה מתוכנן. ייבוא שני, כשמסמנים את הקודם כבסיס, הופך את התרשים למדידה: כמה זזה ומה נדרש מכאן. דיווח מהשטח מחליף את ההשערה במה שנמדד בפועל.
התמונות שבהמשך צולמו מהמערכת עצמה, על קובץ סינתטי לדוגמה שאינו שייך לאף פרויקט. הן מוצגות כפי שהמערכת מציירת אותן.
מה שאפשר לקרוא עוד לפני שיש מול מה להשוות.

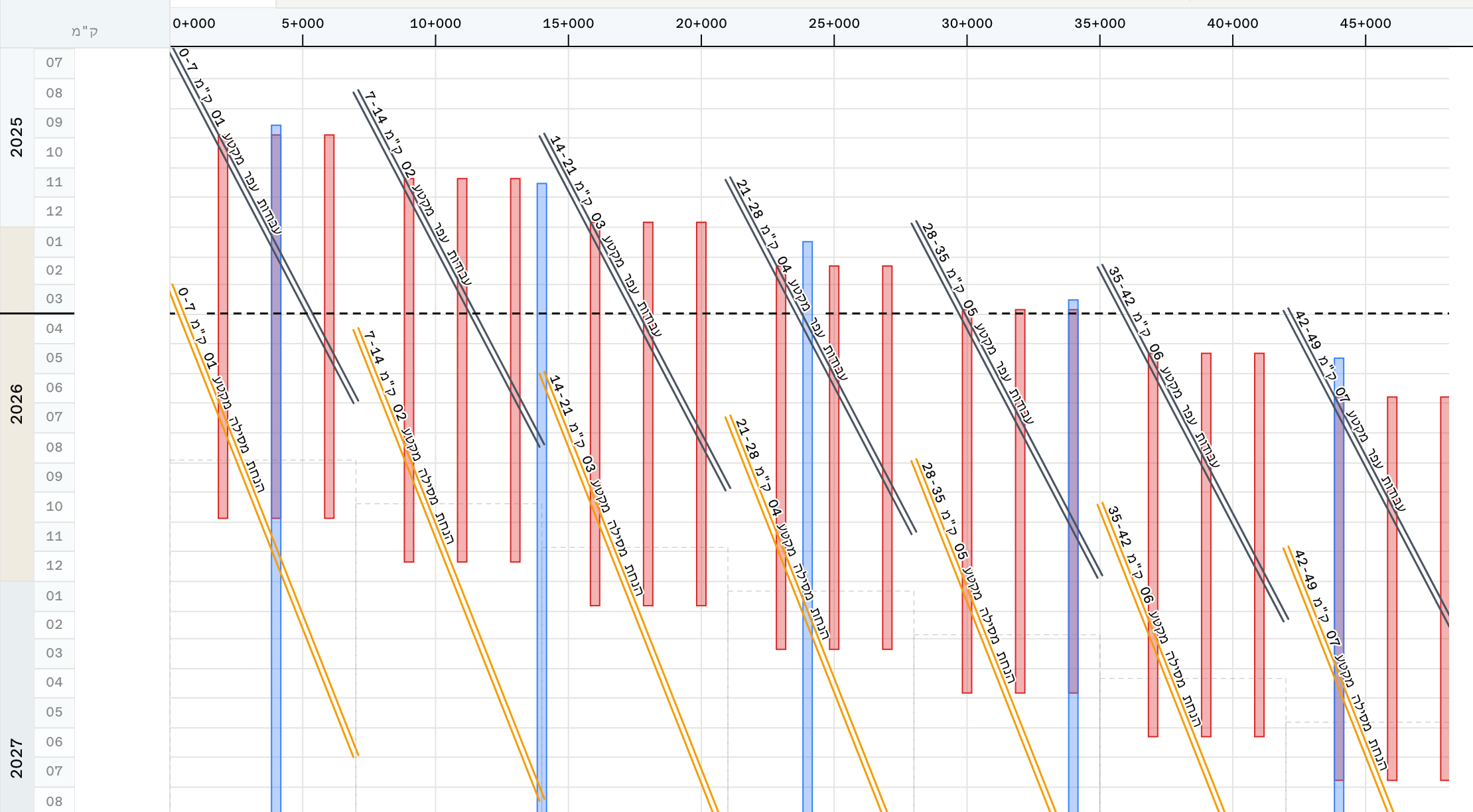

כל פעילות מרחבית תופסת קטע קילומטראז׳ וחלון זמן, ולכן היא מצוירת כאלכסון בין שתי נקודות. השיפוע הוא הקצב: ככל שהקו מאונך יותר, הפעילות מכסה פחות מטרים בכל יום; ככל שהוא מאוזן יותר, היא מכסה יותר קילומטרים בפחות זמן. פעילות שעומדת בקילומטר אחד לאורך זמן — מבנה, תחנה — מצוירת כעמודה אנכית.
מכאן נקראים סדר העבודות, הקטעים שבהם הקצב תלול או מתון, והמקומות שבהם שתי עבודות נמצאות באותו קילומטר באותו חודש. הצטלבות על הנייר היא מפגש בשטח.
לא ״יש איחור״, אלא כמה זזה וכמה צריך מעכשיו.

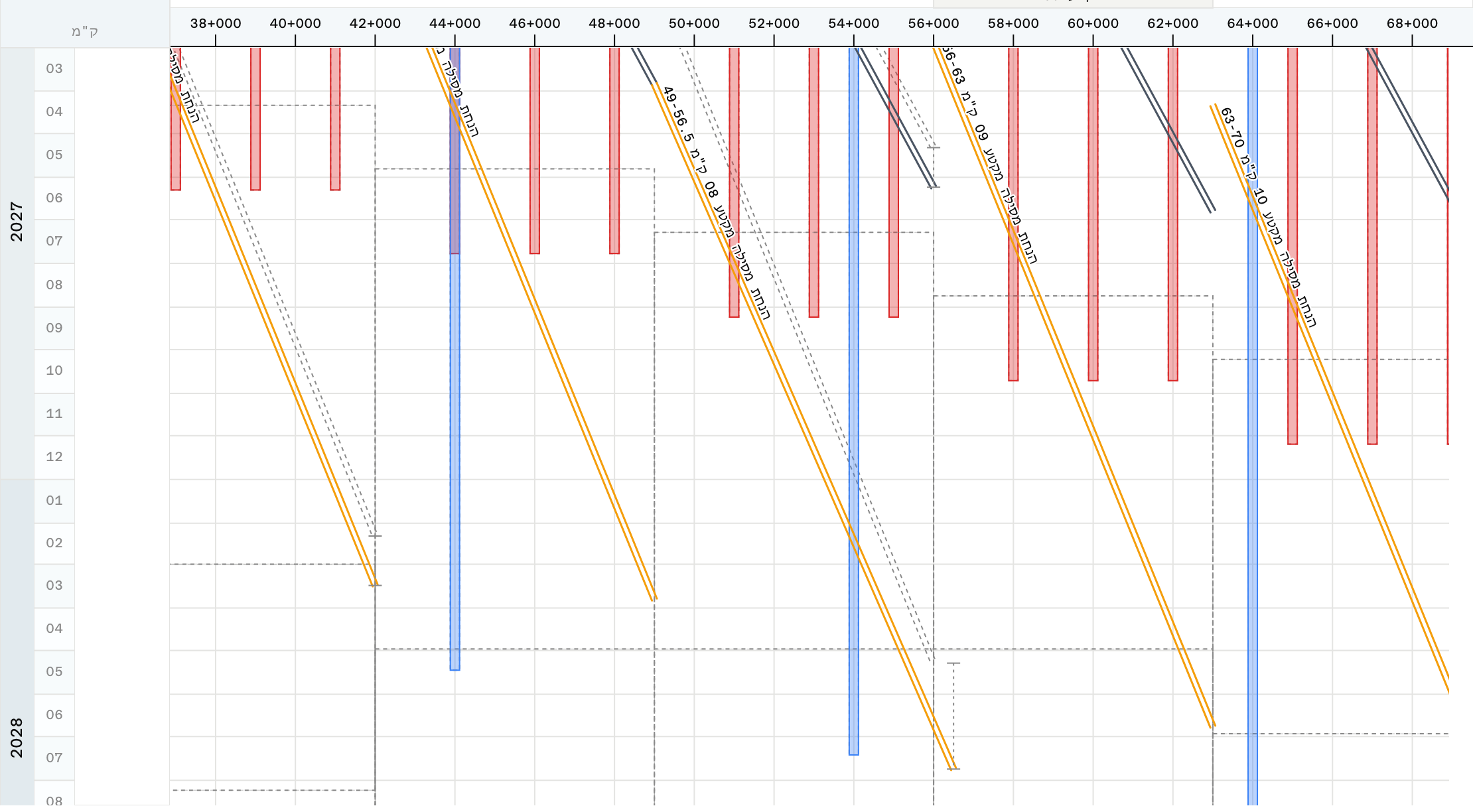

סימון ייבוא קודם כבסיס מצייר אותו כרפאים מאחורי לוח הזמנים הנוכחי, ומותח לכל פעילות שזזה מחבר בין מועד הסיום שבבסיס למועד הסיום הנוכחי. ההפרש נמדד בין שתי גרסאות תכנון — הוא אינו דיווח ביצוע.
באותו רגע טבלת הקצב מקבלת טור שלישי: הקצב הנדרש מכאן ואילך כדי לעמוד בתאריך שבבסיס, במטרים ליום עבודה. שורה שבה הנדרש עולה על המתוכנן ביותר מ־15% מסומנת — והסיבה מודפסת מתחת למספרים, משום שהיקף שגדל מעלה את הנדרש גם בלי יום איחור אחד.
עד כאן הכול נגזר מקבצים. עכשיו נכנס מה שנמדד בשטח.
דיווחי ביצוע נכנסים לאזור המתנה ונבדקים שורה־שורה. כל עוד יש שורה שלא הוכרעה אי אפשר להחיל אותם, והתרשים אינו זז. ההחלה היא פעולה נפרדת ומודעת, לא תוצאה של פתיחת קובץ.

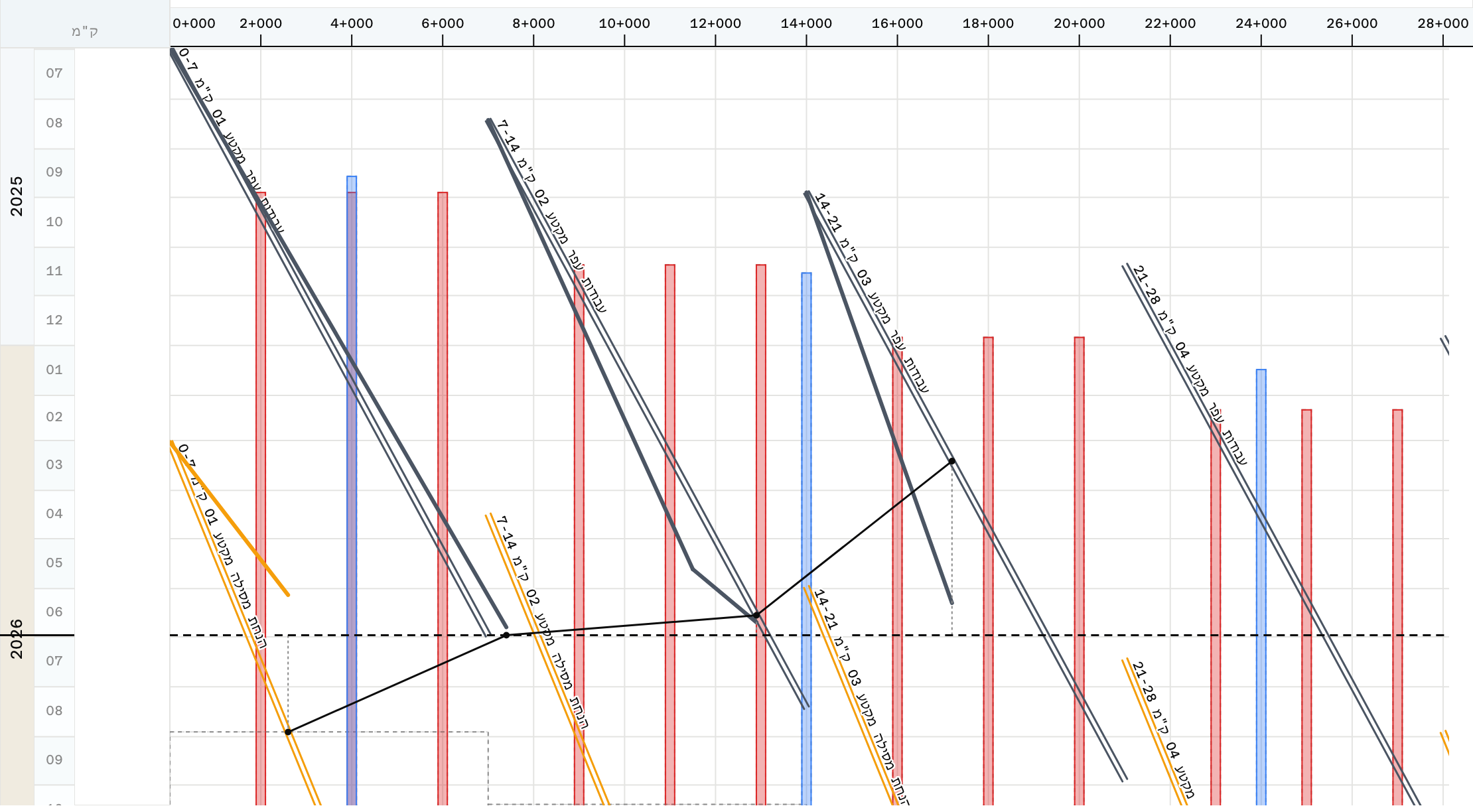

- החזית
- קו החזית שבוצעה נמתח בין נקודות הדיווח ומצויר מול האלכסונים המתוכננים, כך שנראה איפה העבודה נמצאת ביחס למקום שהתוכנית שיערה לה.

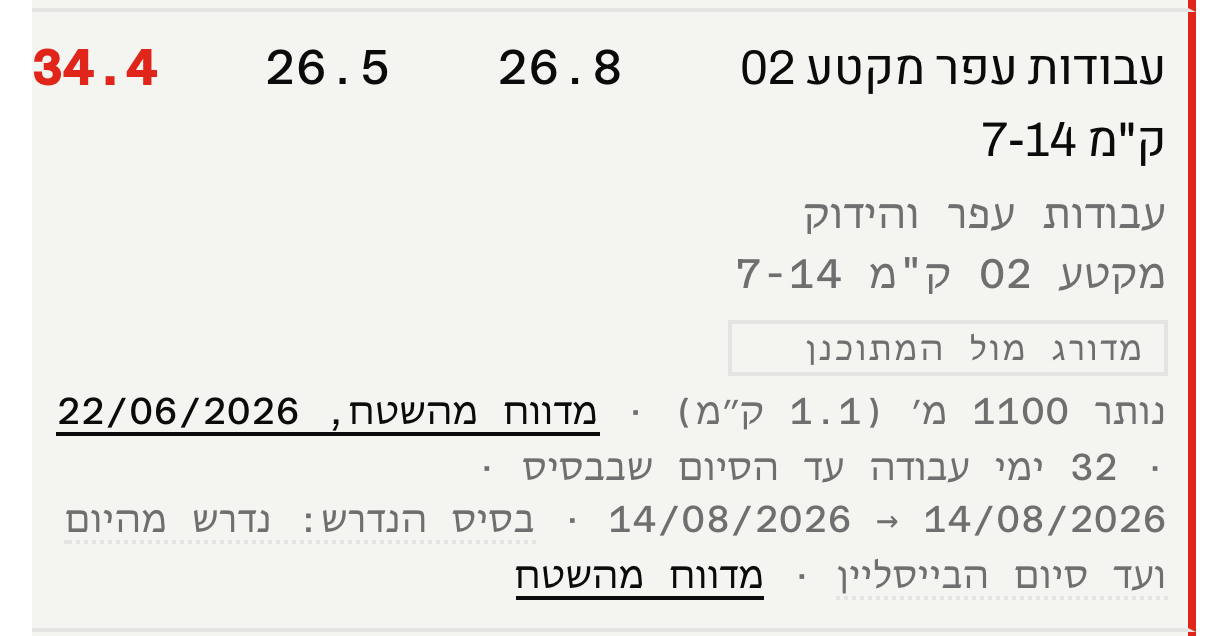

- בסיס המספר
- בכל שורה שקיבלה דיווח, המטרים שנותרו נמדדים מהחזית שדווחה ולא מהתוכנית, והבסיס המודפס לצידם משתנה מ״משוער מהתוכנית״ ל״מדווח מהשטח״ עם תאריך הדיווח. הקצב הנדרש נגזר מהמספר החדש.

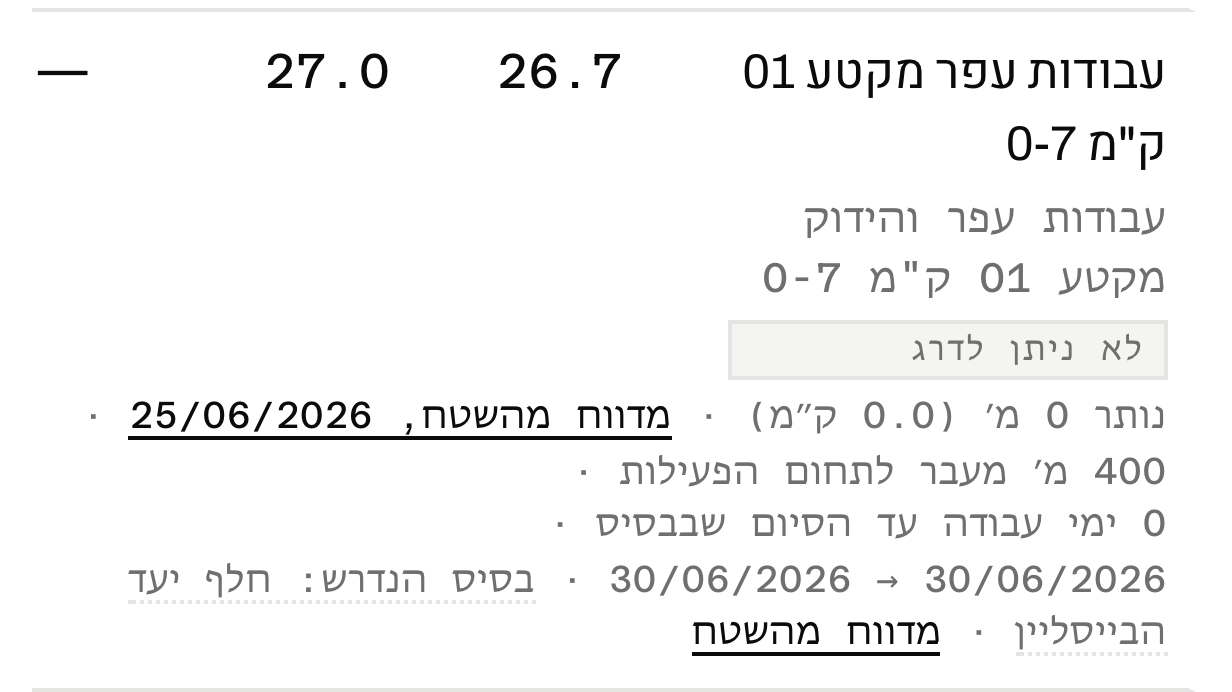

- מעבר לתחום
- מטרים שדווחו מעבר לקצה הפעילות מוצגים בשורה נפרדת ואינם מחולקים בימי העבודה שלה. זו טריטוריה של תביעה, לא של קצב.
הדוח נחתך מאותו מצב בדיוק.
הדוח החודשי נוצר מהמצב שעל המסך באותו רגע: אותם שני ייבואים, אותו תאריך קובע, אותם דיווחים שהוחלו ואותם תיקוני יד שנרשמו. שני החלקים שאינם נגזרים מקובצי לוח הזמנים — דיווחי השטח ותיקוני היד — מצוינים ככאלה, כל אחד עם הערך שהוחלף ועם התאריך שלו. הפקה של החודש הבא היא אותם צעדים שוב — הוספת ייבוא, סימון הבסיס, החלת הדיווחים — ולא מסמך שנבנה מחדש.
מה שאין בקובץ לא מודפס כמספר.
הדוח נבנה מהקובץ, ולכל תא מודפס יש מקור. השורה שממנה נלקח הערך נשמרת לצידו, ותא שאין לו מקור מסומן כחסר עם הסיבה — לא כאפס ולא כקו.
- בסיס החישוב
- כל קצב מודפס עם הבסיס שממנו חושב: מתוך התאריכים והקילומטראז׳, מתוך דיווח שטח, או מתוך ההשוואה בין שני קבצים.
- תיקון ביד
- תיקון ידני לא מוחק את הערך המקורי. שניהם מודפסים זה לצד זה, עם מי שינה ומתי, בטבלת התיקונים של הדוח.
- שדות חסרים
- נספח ו׳ §3.6 דורש תשעה שדות לכל פעילות. קובץ לוח זמנים אינו נושא את כולם; אלה שחסרים מפורטים בשם מתחת לטבלה במקום להופיע כעמודות ריקות.
- שרטוט
- פלט וקטורי נכון־למידה ב־A3 · A1 · A0, כולל פריסה לגיליונות להדפסה על מדפסת רגילה.
כמות, יחידת מידה וקצב ביצוע — שלושה מתשעת השדות של נספח ו׳ §3.6 — אינם קיימים בקובץ לוח זמנים רגיל.
המערכת לא ממציאה אותם. היא מדפיסה את השדות שהקובץ כן נושא, מסמנת את החסרים בשמם ומציינת שהמקור אינו מכיל אותם, כך שמי שקורא את הדוח יודע מה נמדד ומה לא.
אפשר להיכנס עכשיו, בלי הרשמה ובלי התקנה.
הדמו נטען מקובץ סינתטי המצורף לבנייה ואינו שייך לאף פרויקט. קובץ שאתם גוררים פנימה אחריו נקרא בדפדפן ונשמר במחשב שלכם בלבד.
